名古屋市中川区の先行造成工事|盛土計画でコストを抑えた外構施工事例

名古屋市中川区にて、先行造成工事をご依頼いただきました。今回のご相談では、敷地全体の地盤を高くしたいというご要望がありました。
そのため、盛土による嵩上げ工事を計画しましたが、単純に土を購入して搬入すると材料費が大きくなってしまいます。そこで着目したのが、二期工事で予定されている駐車場施工です。駐車場工事では掘削によって多くの土が発生します。
先行造成に必要な盛土量と、将来発生する残土量を比較しながら計算した結果、二期工事の土を先行して活用する方法が最も合理的だと判断しました。
この計画により、新たな盛土材の購入を抑えることができました。さらに通常必要となる残土処分費も抑えられています。結果として、全体の工事費削減につながりました。
一方で、造成工事は完成後に見えなくなる部分が多い工事です。それでも、施工品質と計画精度が仕上がりに大きく影響します。だからこそ、経験に基づいた判断が重要になります。
愛知農園では、目先の施工だけでなく将来の工事計画まで見据えた提案を大切にしています。無駄なコストを抑えながら、長期的に安心できる外構づくりを行っています。
BEFORE / AFTER

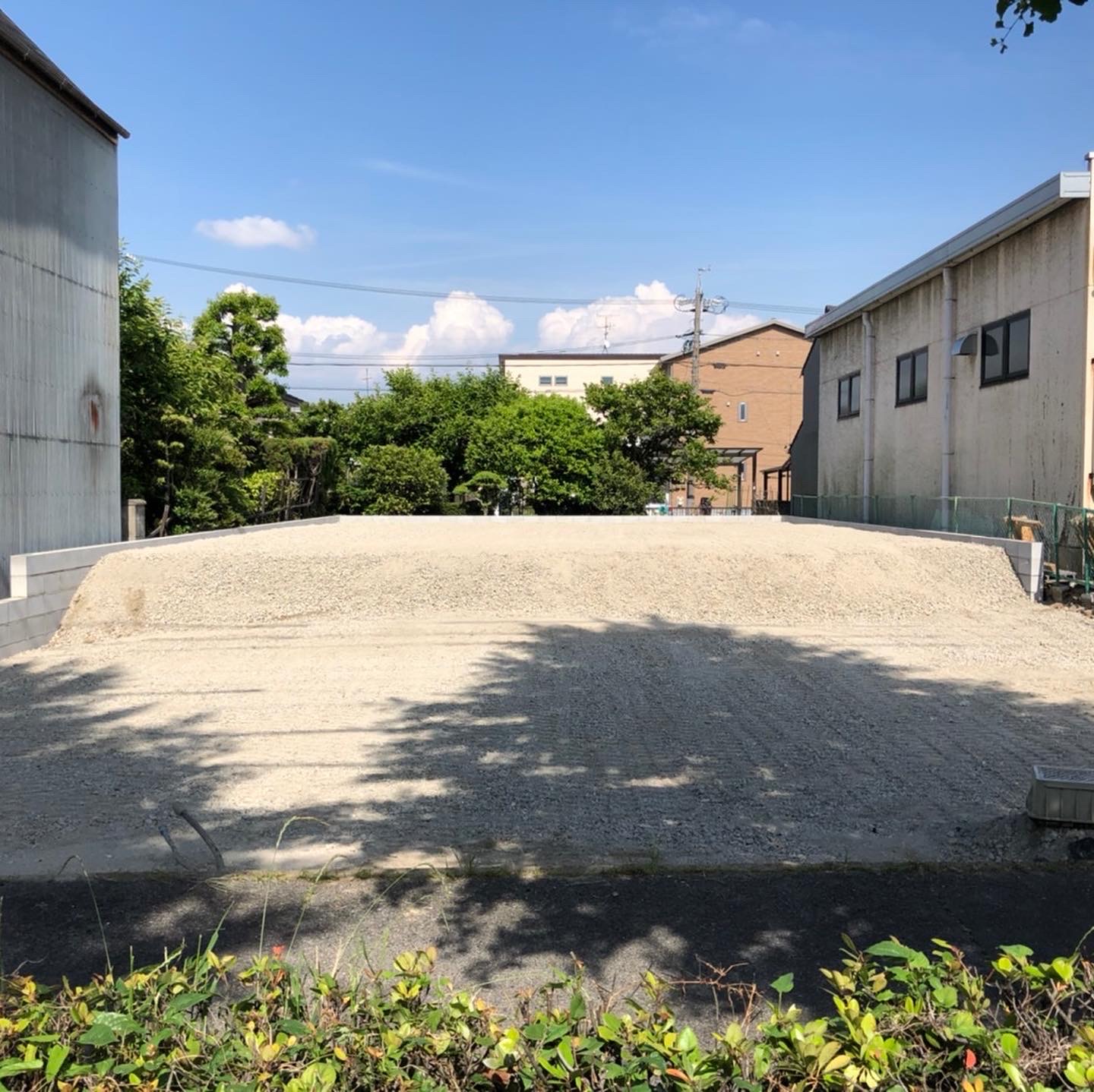

ビフォー

アフター
盛土工事は、やり方次第で費用が大きく変わります。本事例では、二期工事の残土を有効活用することで、材料費と処分費の両方を削減しました。将来計画まで見据えた造成提案が、結果的にコスト削減につながっています。
